前杭盖省:热电站将于2027年投入使用

社会
munkhtuul_cn@montsame.gov.mn
2025-07-01 14:45:50

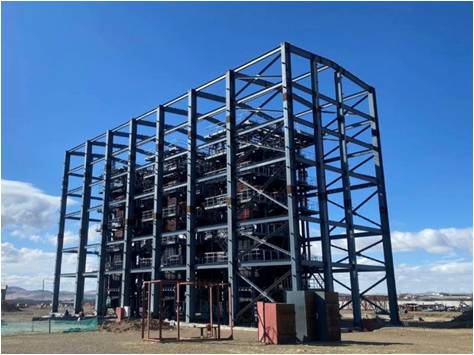

    蒙通社乌兰巴托7月1日电,在第七届省公民代表会议例行会议上,相关负责人汇报了热电站及输电线路工程的建设进展情况。该热电站项目由韩国提供资金援助,总额为1403万美元(约合490亿图格里克),具备30兆瓦时的发电能力,目前已正式启动。

    项目内容包括建设11座输电站、一条从热电站通往输电站、全长8.3公里的双线路系统。承建工程计划于2026531日前完工。

由于韩国“Biuksan Engineering”公司未能完成全部施工任务,政府已通过国家预算重新启动招标程序。在第一阶段,除热电站主体和11座供热站外,其余部分将由“M I S S”公司以82亿图格里克的预算继续建设。

    第二阶段的净化系统、热电站供水和通信线路等配套工程将由“U Z Erdene”公司以1.6亿图格里克的合同金额承建。

按照最新的施工计划,该热电站预计将于20278月正式投入运行。
