丹巴达尔扎热电站将于明年8月投入使用

经济
miigaa@montsame.gov.mn
2025-09-25 17:22:33

         蒙通社乌兰巴托9月25日电,据乌兰巴托市丹巴达尔扎热电站建设工程协议,将于20268月竣工,从9月试行运营。


在首都行政长官办公厅和亚洲开发银行联合资助下,今年4月启动了63兆瓦热电站建设工程,旨在改善青格尔泰区第19区丹巴达尔扎副中心的基础设施。在促进乌兰巴托市棚户区发展与投资计划框架下建设的该热电站,拥有一台采用循环流化床燃烧技术的3x21兆瓦的锅炉。该锅炉的效率系数为86%,并使用袋式过滤器和石灰石,可将有毒物质、细灰和粉尘减少95%98%,是一种环保的解决方案。

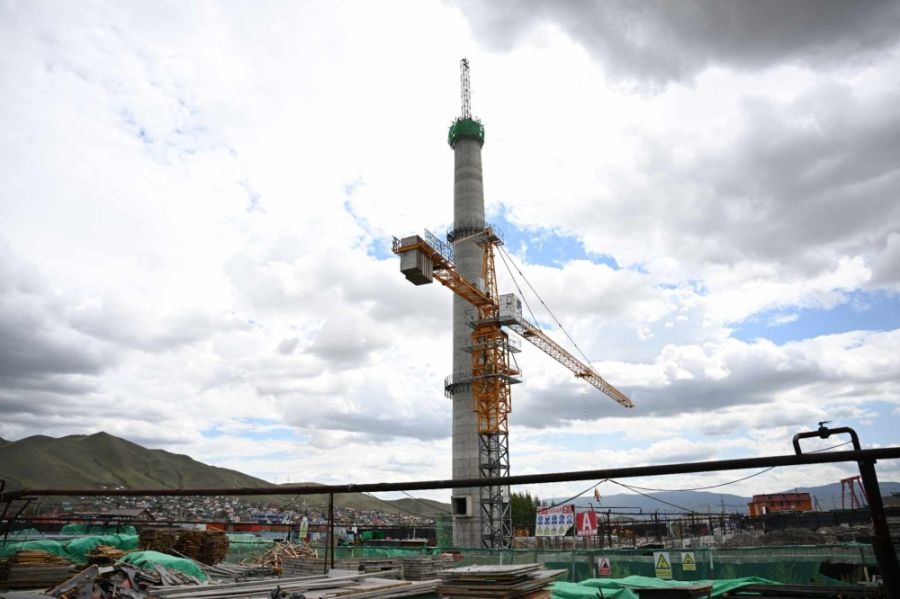

该热电站总承包为中国二冶集团公司,目前已完成约40%的工程。煤仓、主炉、输送机、行政办公、化学水处理、机械车间等10余个主副厂房的土方和钢筋混凝土基础已全部完成。86米高的现浇钢筋混凝土烟囱及耐高温室内装配化施工也已完成。



此外,热电站建设主要设备的国外订单已完成,超过30%的主要锅炉设备已运送至现场。目前,锅炉框架的安装以及其他建筑物+0.00层以上金属结构的安装工作已启动。承包商致力于在2025-2026年冬季完成金属结构的组装。
